工程安全图集核心用途:
1.直观传递安全规范:
用图示、漫画等形式替代复杂文字,工人(尤其是文化程度较低或新员工)能快速理解安全要求。
明确危险区域标识、设备操作流程、防护用品佩戴标准等关键信息,降低理解成本。
2.统一现场安全标准:
为不同班组、不同岗位提供统一的安全执行依据,避免因理解偏差导致违规操作。
覆盖临时用电、高处作业、动火作业等高频风险场景,确保安全管理无死角。
3.强化风险警示与培训:
通过事故案例图示、违规操作后果展示,直观警示风险,增强工人安全意识。
可作为新员工入场培训、日常安全交底的核心资料,提升培训效率和效果。
4.辅助安全管理与监督:
方便管理人员开展现场巡检,对照图册核查操作合规性,及时纠正违规行为。
作为安全管理台账的重要组成部分,便于追溯安全责任,应对检查考核。
住建厅专职安全员C证的安全管理重点主要包括以下方面:
1.法规与制度执行
· 熟悉并执行国家安全生产法律法规、行业标准及企业安全管理制度,确保项目合规运营。
· 组织或参与制定项目安全生产规章制度、操作规程和应急预案,并监督落实。
2.安全教育与培训
· 组织新进场工人三级安全教育(公司、项目、班组),确保考核合格上岗。
· 监督检查特种作业人员持证上岗情况,定期开展安全培训和应急演练。
3.危险源辨识与管控
· 开展危险源辨识和风险评估,建立危险源清单,督促落实重大危险源安全管理措施。
· 对危大工程(如深基坑、高支模、起重吊装等)进行专项巡视检查,确保专项施工方案执行到位。
4.现场安全检查
· 每日巡查施工现场,重点检查高处作业、临时用电、脚手架、机械设备、消防设施等安全状况。
· 及时发现并制止违章指挥、强令冒险作业、违反操作规程的行为,督促整改安全隐患。
5.危大工程安全管理
· 参与危大工程专项施工方案交底和安全技术交底,监督方案实施。
· 检查危大工程验收情况,确保验收合格后方可进入下一道工序。
6.应急管理与事故处理
· 参与制定应急预案,组织应急演练,提高应急处置能力。
· 发生事故时,立即报告并启动应急预案,配合事故调查和处理。
7.文明施工与环境保护
· 监督施工现场文明施工,确保材料堆放整齐、道路畅通、排水有序。
· 落实环境保护措施,减少施工对周边环境的影响。
8.安全日志与记录
· 规范填写安全日志,记录每日安全检查、隐患整改、教育培训等情况,确保信息真实、完整。以上重点需结合项目实际,持续动态管理,确保施工现场安全可控。

一、基本概念

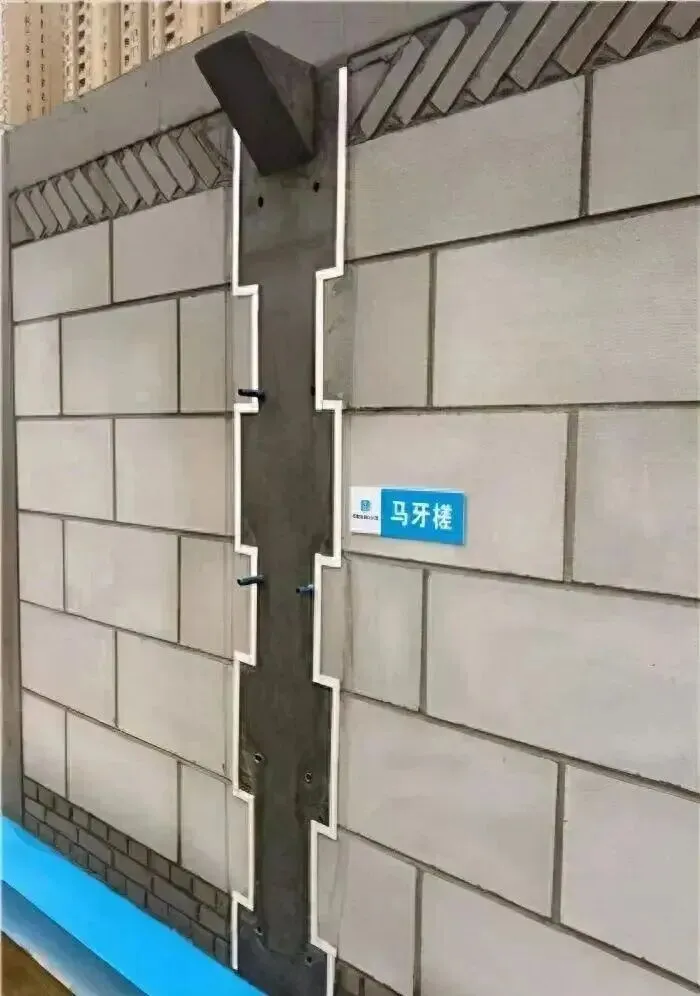

(一)定义:在框架、剪力墙、框剪工程中,非承重的砼结构(如构造柱、过梁等)以及装饰前需完成的部分,统称为二次结构。
(二)具体内容:包含填充墙、圈梁、构造柱、散水、台阶等,施工过程主要涉及高处作业、临边作业及洞口作业,需从多维度开展现场监督管理。
二、作业平台安全管理:
(一)常见作业平台类型:
1.门式脚手架:拆装简易,适用范围广,基本构件包括门架、交叉支撑、连接棒、挂扣式脚手板(或水平架)、锁臂等。
2.扣件式钢管脚手架:稳固性优于门式脚手架,适用于楼层较高部位,安全系数高。
马凳:仅用于砌筑较低部位墙体时的操作平台。

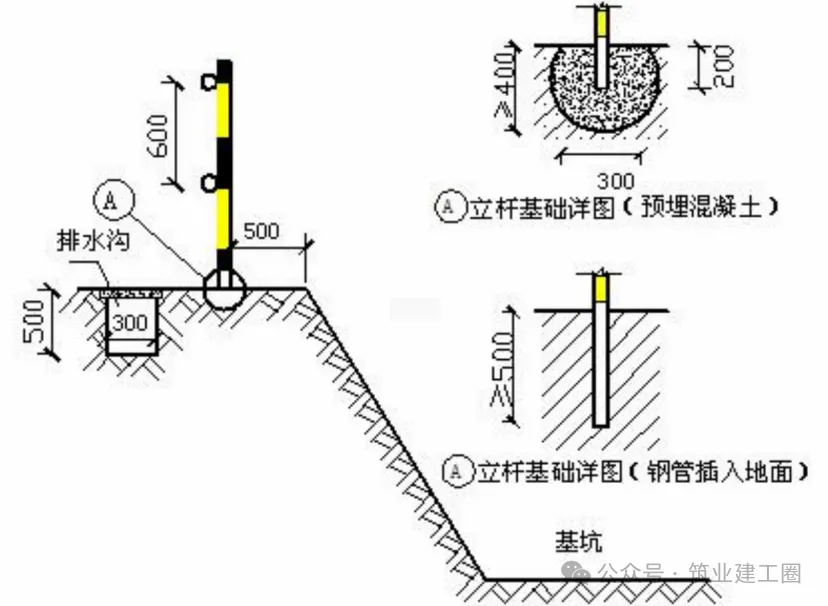

(二)门式脚手架搭设操作平台管控:
1.管控阶段:进场阶段、使用阶段
2.风险点:
①进场构件存在质量缺陷。
②拼装时混用不同型号部件。
③用其他物品替代连接棒。
④交叉支撑(拉杆)仅安装一侧。
⑤脚手板未全面挂设。
⑥无护身栏杆。
⑦未设置斜撑。
3.安全管理要点:
①进场前严格验收,存在质量缺陷的构件禁止入场。
②安装阶段逐项验收,确保所有构件按要求安装到位并固定牢固。
③使用过程中加强巡检,杜绝工人拆除杆件的行为。
(三)扣件式钢管脚手架搭设作业平台管控:
1.管控阶段:搭设过程、使用过程
2.风险点:
①未编制专项搭设方案。
②搭设单排架,在砌体上横架钢管作为平台。
③未设置斜撑。
④脚手板未满铺。
3.安全管理要点:
①二次结构施工前,编制专项作业平台搭设方案。
②现场搭设与验收严格依照方案执行。
③使用过程中强化巡检,严禁工人拆除杆件。
三、安全防护管理:
(一)个人防护:
1.工人进入施工现场必须正确佩戴安全帽,上操作平台作业必须配备安全带。
2.临边作业安全带挂设点要求:
①外架未拆除前,挂设在外架上
②外架拆除后,可通过钢丝绳穿螺杆洞或利用吊篮安全绳设置挂点
(二)临边、洞口防护:
1.风险点:
①未办理场地移交,导致责任划分不清。
②二次结构施工班组擅自拆改防护设施。
③洞口防护钢筋网片被全部切除,后续防护施工不及时。
④拆除后的防护设施堆放在临边、外架处。
2.管理要点:
①班组进场施工前,主体班组、二次结构班组、责任工长及安全管理人员共同办理场地安全防护设施移交,明确责任归属。
②对风井等需全部砌筑封闭的特殊位置,施工过程安排专人旁站(涉及钢筋网片切除及砌筑作业)。
③加强日常巡检,及时发现并整改防护问题。
(三)外脚手架防护:
1.风险点:
①施工中私自拆除拉结点、卸荷钢丝绳。
②将外架作为承重架,违规堆码材料。
③施工过程中拆除硬封层盖板、分段水平防护。
2.管理要点:
①做好工人安全技术交底,定期组织现场安全会议。
②加大巡检频次,及时制止违规操作。
③安排专人对脚手架薄弱部位设置加固措施。
四、机械设备使用安全管理:
(一)施工电梯:
1.设备配置:安装人脸识别系统、限重器,限载9人(含司机)。
2.责任主体:电梯司机为直接责任人。
3.管理要求:严格控制上下班时段载人数量,安全管理人员加强日常巡检。
(二)运输机械:
1.风险点:
①施工电梯超载(含物料、人员超载)。
②施工电梯楼层停靠防护门未关闭。
③施工电梯自身安全设施故障。
④电动运输工具进入轿厢后未断电。
⑤电动运输工具使用随意,操作不规范。
2.安全管理要点:
①强化施工电梯管理,增加巡检次数,督促落实设备维护保养工作。
②加强电梯司机管理,明确岗位职责,确保责任落实到位。
③规范电动运输工具使用,制定操作流程并监督执行。
(三)干混砂浆罐(禁止现场搅拌):
1.风险点:
①选址不合理,影响施工或设备运转。
②基础设置不牢固,设置在结构顶板上时未进行回顶加固。
③周边排水设施不完善,易积水。
④未依据使用说明向工人进行技术交底。
2.管理要点:
①现场选址需符合总平面布置图,既要保证取用方便,又不得影响其他施工工序及大型设备运转。
②基础设置与回顶架体严格按照方案计算书施工。
③干混砂浆罐区域除设置供水水池外,还需增设集水井(池),收集清理砂浆罐产生的排水。
④依据设备操作使用说明开展交底工作,并随机抽查工人操作熟练度。
五、其他注意事项(施工用电):
(一)风险点:
1.非专业电工违规接电。
2.电缆拖地敷设,未按要求架空。
3.潮湿环境下电箱元件失灵,存在漏电风险。
(二)管理要点:
1.安全管理人员与专职电工加强日常巡检,定期试验漏电保护器有效性。
2.施工前对作业区用电线路进行全面验收,施工过程中做好动态巡检。
3.严格落实班前会制度,强调用电安全规范,提升工人安全意识。
一、编制依据:
1.《碳素结构钢》GB/T 700-2006;
2.《重要用途钢丝绳》GB/T 8918-2016;
3.《钢筋混凝土用热轧带肋钢筋》GB 1499.2-2018;
4.《钢筋混凝土用热轧光圆钢筋》GB 1499.1-2017;
5.《施工升降机》GB/T 10054-2021;
6.《建筑结构荷载规范》GB 50009-2012;
7.《建筑施工安全检查标准》JGJ 59-2011;
8.《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-2011;
9.《建筑施工高处作业安全技术规范》JGJ 80-2016;
10.《施工现场临时用电安全技术规范》JGJ 46-2022;
11.《建筑施工现场环境与卫生标准》JGJ 146-2013;
12.《钢丝绳式货用施工升降机安全技术规范》DB42/365-2020;
13.《建筑施工工具式脚手架安全技术规范》JGJ 202-2010;
14.《建筑施工高处作业安全技术规范》JGJ 80-2016。
二、安全文明施工目标:
(一)目标:
1.安全目标:杜绝死亡、重伤事故;轻伤事故频率控制在3‰以内;无重大机械设备损坏、火灾及坍塌事故;施工现场安全达标率100%。
2.文明施工目标:争创深圳市安全生产与文明施工优良工地,符合《建筑施工安全检查标准》JGJ 59-2011中“优良”等级要求。
3.消防目标:消除现场消防隐患,消防设施配备率100%,员工消防知识知晓率100%,无火灾事故。
(二)安全管理方针和原则:
1.管理方针:严格遵循“安全第一、预防为主、综合治理”方针,将安全管理贯穿施工全过程。
2.管理原则:
①前置防护原则:“先防护后施工,不防护不施工”,所有作业面必须先完成安全防护,方可开展施工作业。
②一岗双责原则:“管生产必须管安全”,项目管理人员、施工班组负责人需同步承担对应区域安全管理责任。
③全员参与原则:“安全生产,人人有责”,建立全员安全责任制,明确各岗位安全职责,签订安全责任书。
三、临边防护:
(一)基本规定:
1.临边作业(如基坑周边、楼层周边、楼梯侧边等)必须设置符合《建筑施工高处作业安全技术规范》JGJ 80-2016要求的防护栏杆、安全网等防护设施;当防护设施无法完全满足安全需求时,作业人员必须佩戴安全带(安全带需符合GB 6095-2021标准),并使用安全绳进行双重防护,危险部位需安排专人值守指挥。
2.施工现场内作业区、作业平台、人行通道、运输接料平台等场所,若临边落差≥2m,必须沿周边设置防护栏杆或防护脚手架;各类垂直运输接料平台需设置常闭式安全门,安全门关闭后应与平台边缘平齐,防止人员坠落。
3.临街面的作业区、施工通道及运输接料平台,临街立面需采用防护栏杆+密目安全网(符合GB 5725-2022标准,网目密度≥2000目/100cm²)全封闭防护,防护高度需超出作业面1.2m以上,防止物体坠落伤人。
(二)防护栏杆设置要求:
1.受力性能:防护栏杆整体结构需能承受任何方向1KN的外力(符合JGJ 80-2016要求),无明显变形或断裂;若栏杆所处位置可能受人群拥挤、车辆冲击或物体撞击,需加大横杆截面(如采用Φ51×3.5mm钢管替代Φ48×3.5mm钢管),并加密立柱间距(由2m缩短至1.5m)。
2.构造参数:
①防护栏杆由上下两道横杆及立柱组成,上杆距防护面高度≥1.2m,下杆距防护面高度0.5-0.6m;横杆长度>2m时,必须增设立柱,立柱间距≤2m。
②坡度>1:2.2的屋面(如坡屋面),防护栏杆上杆距防护面高度≥1.5m,且需在上下横杆之间增设一道横杆(距上杆0.6m),同时满挂安全立网。
③下方有人员通行或交叉施工的防护栏杆,需满挂密目安全网封闭,或在栏杆底部设置高度≥180mm的挡脚板(挡脚板采用厚度≥1.5mm的钢板或50mm厚木板,固定牢固);防护栏杆及挡脚板需涂刷黄黑相间警示油漆(油漆间距300mm,涂刷长度一致)。
3.用材标准:
防护部位 | 用材要求 |
作业区、人行通道等常规区域 | 采用Φ48.3×3.6mm建筑脚手架钢管(符合GB/T 3091-2015标准) |
工具式定型防护 | 由企业技术部门设计,采用Q235钢材制作,经技术负责人审核、监理验收合格后使用 |
窄小竖向洞口/临边 | 采用建筑钢筋焊接,上横杆直径≥16mm、下横杆≥14mm、立柱≥18mm,焊缝长度≥20mm、高度≥6mm |
禁止用材 | 严禁使用竹木、锈蚀钢管、非标钢材制作防护栏杆 |
4.连接与固定:
①防护栏杆连接方式:优先采用扣件连接(扣件符合GB 15831-2006标准)、螺栓连接或焊接,连接点需牢固无松动;禁止采用铁丝绑扎等临时连接方式。
②防护栏杆固定方式:可采用预埋钢管(预埋深度≥300mm)、预埋钢筋(与立柱焊接,焊接长度≥100mm)、膨胀螺栓(螺栓直径≥12mm,锚固深度≥100mm)等方式固定;特殊固定方式需经项目技术负责人核算,确保承载力满足要求。
(三)各部位临边防护做法:
1.基坑周边防护:
①基坑开挖深度≤2m时,防护栏杆高度≥1.2m;开挖深度>2m时,防护栏杆高度≥1.5m,且需增设一道距地面0.6m的横杆。

②防护栏杆立柱采用Φ48.3×3.5mm钢管,间距≤2m,立柱底部埋入地下≥500mm(或采用膨胀螺栓固定在混凝土垫层上),立柱内侧满挂密目安全网,底部设置180mm高挡脚板。

③基坑周边1m范围内禁止堆载,防护栏杆外侧设置警示标志(“基坑危险,禁止靠近”),夜间悬挂红色警示灯(间距3m,亮度符合要求)。

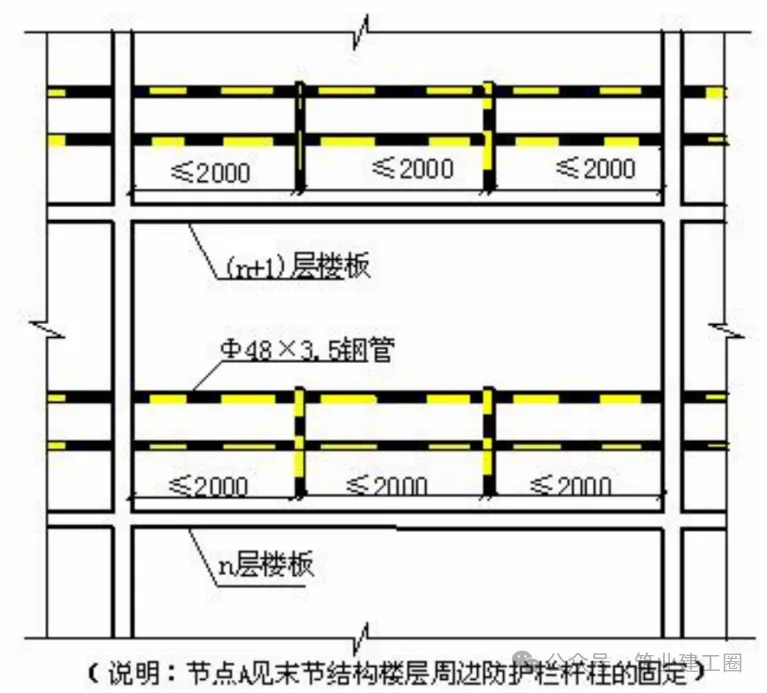

2.结构楼层周边防护:

①楼层周边(未浇筑楼板或楼板未拆模区域)需设置防护栏杆,高度1.2m,立柱间距≤2m,采用预埋钢管(预埋深度≥300mm,露出楼面≥1.5m)或膨胀螺栓固定。

②无悬挑板结构周边:防护栏杆内侧满挂密目安全网,底部设置180mm高挡脚板;悬挑板挑出长度<500mm时,防护栏杆直接固定在悬挑板边缘;挑出长度>500mm时,需在悬挑板下方增设水平安全网(距板底1.5m,网绳直径≥6mm)。

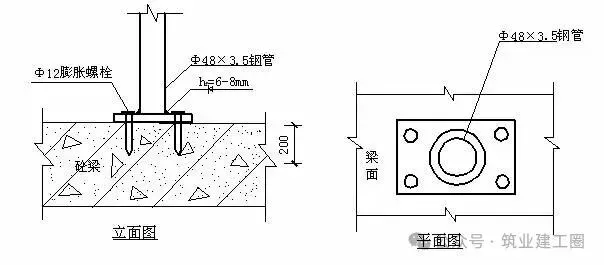

3.栏杆立柱固定方式(符合JGJ 130-2011要求):
①预埋钢管:采用Φ48.3×3.5mm钢管,预埋深度200mm,与楼板钢筋焊接固定。

②预埋钢筋:预埋Φ20mm钢筋(露出楼面200mm),与栏杆立柱焊接,焊接长度≥100mm。

③膨胀螺栓(预埋件):采用M12膨胀螺栓,锚固深度≥100mm,固定在混凝土楼板上,螺栓间距≤500mm。

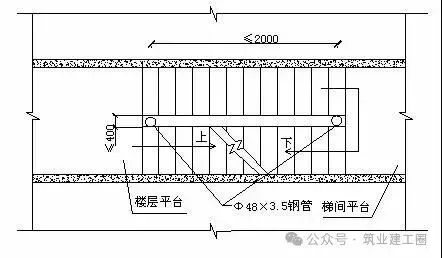

4.楼梯侧边防护:

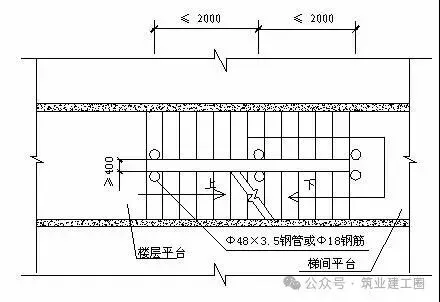

①常规楼梯:采用Φ48.3×3.6mm钢管搭设防护栏杆,上杆高度1.2m,下杆高度0.6m,立柱固定在楼梯踏步侧面(采用膨胀螺栓或预埋钢筋),栏杆内侧满挂密目安全网。

②圆弧/特殊形状楼梯:采用Φ16-18mm钢筋焊接防护栏杆,立柱间距≤1.5m,与楼梯结构焊接固定,焊缝需饱满,表面涂刷防锈漆及警示油漆。

③楼梯平台临边:防护栏杆需延伸至平台边缘1.5m,防止人员从平台边缘坠落。

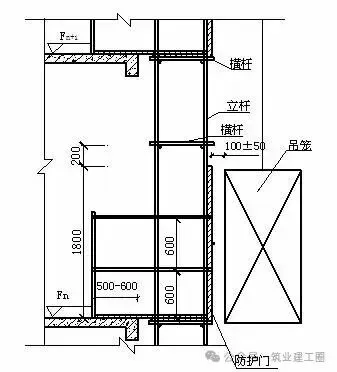

施工电梯、物料提升机楼层转料平台防护
④转料平台搭设:需符合JGJ 130-2011要求,平台架体采用Φ48.3×3.6mm钢管,立杆间距≤1.5m,横杆步距≤1.8m,平台面满铺50mm厚脚手板(脚手板间距≤30mm,固定牢固)。

⑤侧边防护:平台两侧设置1.2m高防护栏杆,满挂密目安全网,底部设置180mm高挡脚板;临街平台需采用钢板网(厚度≥1.5mm,孔径≤25mm)加强防护。
⑥出入口防护门:设置常闭式防护门,施工电梯防护门高度≥1.8m,物料提升机防护门高度≥1.5m,门宽≤1.2m;防护门采用Φ48.3×3.6mm钢管焊接,门栅间距≤150mm,关闭后需自动锁闭,开启方向朝向平台内侧。

5.塔吊通行通道防护:
①高层建筑塔吊与建筑物之间需搭设通行通道,通道宽度≤800mm,防护栏杆高度≥1.5m,采用Φ48.3×3.6mm钢管搭设,栏杆内侧满挂密目安全网。
②通道与塔身、建筑结构连接:采用螺栓连接(禁止两端固结),连接点间距≤1.5m,确保通道稳固,无晃动;通道脚手板满铺,表面设置防滑条(间距300mm)。
四、洞口防护:
(一)基本规定:
1.施工现场所有洞口(如楼板洞口、墙洞口、桩孔、杯形基础上口等)需按《建筑施工高处作业安全技术规范》JGJ 80-2016要求设置防护设施,防止人员、物体坠落;洞口防护需根据洞口尺寸、位置及使用场景选择对应防护方式,防护设施需牢固、醒目。
2.楼板、屋面、平台等面上的洞口,防护设施需满足:盖板能承受≥1.5KN/m²的均布荷载(或≥2.0KN的集中荷载),防护栏杆能承受≥1.0KN的水平力;通道附近的洞口,除设置防护设施外,需悬挂“小心坠落”警示标志,夜间设置红色警示灯。
3.洞口防护设施不得随意拆除,因施工需要临时拆除时,需经项目安全负责人审批,制定专项防护措施(如设置临时警示、安排专人值守),施工完毕后立即恢复原状。
(二)不同尺寸洞口防护做法:
1.小尺寸洞口(短边尺寸25mm-250mm):
采用坚实木盖板(厚度≥50mm)或钢板(厚度≥3mm)覆盖,盖板尺寸需大于洞口边缘100mm以上,采用木楔或螺栓固定,防止盖板移位;盖板表面涂刷黄黑警示油漆,标注“洞口防护,禁止挪动”。

2.中尺寸洞口(短边尺寸250mm-500mm):

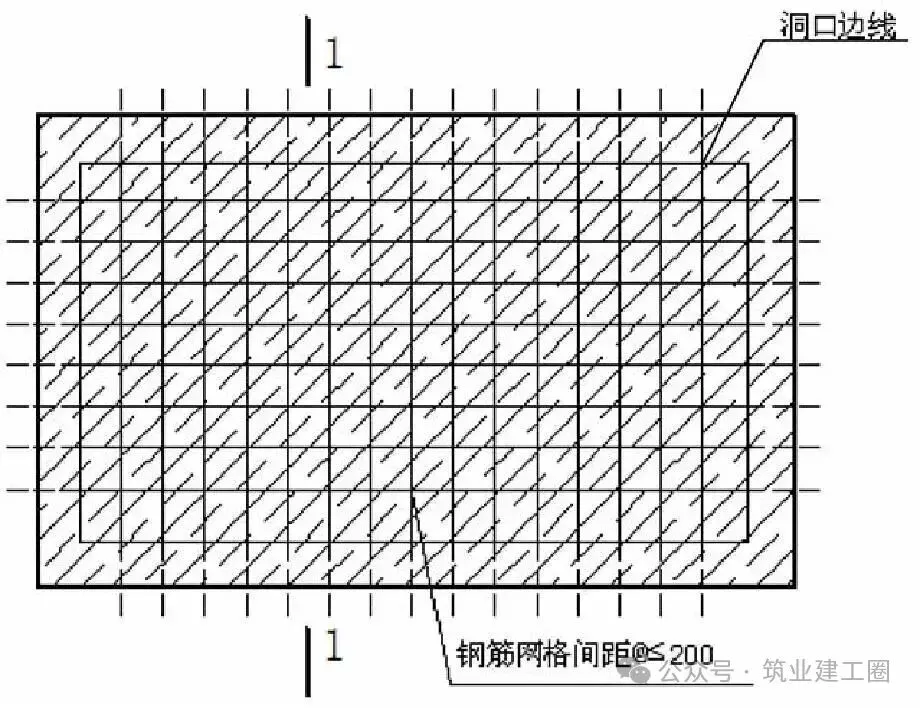

采用竹、木盖板覆盖,盖板需分块拼接严密,周边用木方固定(木方截面≥50×50mm),或采用Φ12mm钢筋制作网格(网格间距≤200mm),覆盖洞口后与周边结构固定;盖板或网格上方需悬挂警示标志。
3.大尺寸洞口(短边尺寸500mm-1500mm):

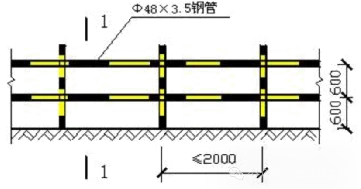

①采用扣件式钢管搭设防护架,架体尺寸与洞口匹配,横杆间距≤500mm,形成1000×1000mm网格,网格上满铺竹笆脚手板(或50mm厚木板),脚手板固定牢固;洞口周边设置1.2m高防护栏杆,底部设置180mm高挡脚板,栏杆内侧满挂密目安全网。

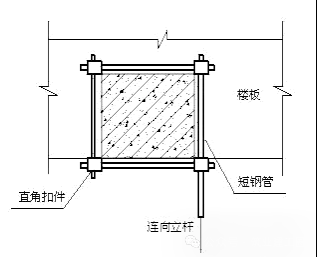

②剪力墙墙角等不便搭设钢管架的洞口,采用预埋Φ12mm钢筋(间距≤200mm)形成防护网,钢筋与楼板钢筋焊接固定,上方满铺脚手板。

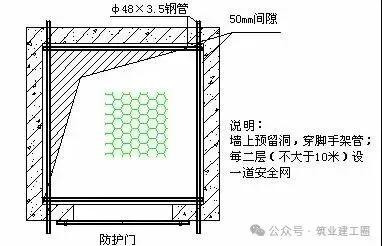

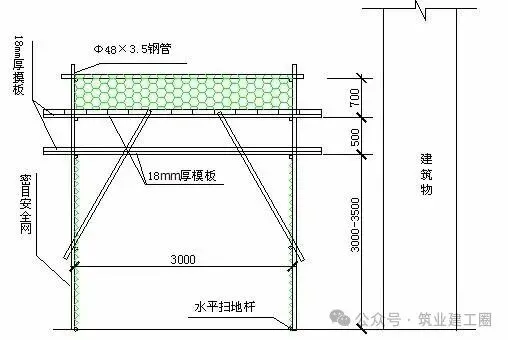

洞口钢管防护做法

洞口钢筋防护做法
4.超大尺寸洞口(短边尺寸>1500mm):
①洞口周边设置1.2m高防护栏杆(立柱间距≤2m,固定方式同临边防护),栏杆内侧满挂密目安全网,底部设置180mm高挡脚板;洞口下方(距洞口底≥3m)张设水平安全网(符合GB 5725-2022标准,网绳直径≥6mm),安全网需绷紧,周边固定牢固。
②若洞口下方有人员通行,需在水平安全网下方增设一道防护棚(采用双层脚手板,层间距500mm),防止安全网破损后物体坠落。

5.竖向洞口防护:
①墙面竖向落地洞口(如电梯井预留洞口、管井洞口):设置防护门(高度≥1.5m,宽度与洞口匹配),防护门采用Φ48.3×3.6mm钢管焊接,门栅间距≤150mm,底部设置200mm高挡脚板;防护门采用常闭式设计,关闭后需锁闭。
②窗台洞口(下边沿至楼板高度<0.8m,侧边落差>2m):设置1.2m高临时防护栏杆,栏杆固定在窗台两侧结构上,内侧满挂密目安全网。
五、井道防护:
(一)基本规定:
1.施工现场电梯井、管井、烟道等井道,需按《建筑施工高处作业安全技术规范》JGJ 80-2016要求设置全封闭防护,防止人员坠落、物体打击;井道防护设施需与施工进度同步,井道成型后立即设置防护,不得滞后。

2.井道防护需分层设置,水平防护层间距≤10m(且不超过两层楼板高度),竖向防护需全封闭;防护设施需定期检查(每周至少1次),发现破损、松动立即修复。

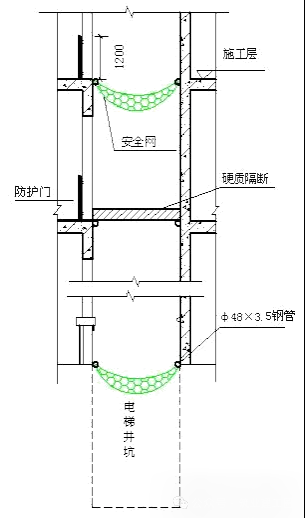

(二)电梯井防护
1.井口防护:
①电梯井口设置上下翻转式防护门(高度1.4m,宽度与井口匹配),防护门采用Φ14mm钢筋焊接,门栅间距≤150mm,底部设置200mm高钢制挡脚板(厚度≥1.5mm);防护门上端通过合页固定在井口周边结构上,关闭后与井口边缘平齐,开启方向朝向井道外侧。
②井口周边1m范围内禁止堆载,防护门外侧悬挂“电梯井口,禁止翻越”警示标志,夜间设置红色警示灯。
2.井道内水平防护:
①施工层下一层的井道内设置硬质隔断防护(采用50mm厚木板或1.5mm厚钢板,满铺井道截面),隔断与井壁固定牢固,防止施工层物体坠落;施工层及其他楼层井道内设置水平安全网(符合GB 5725-2022标准),安全网张挂在预插于井壁的Φ48.3×3.6mm钢管上,网与井壁间隙≤100mm。
②水平安全网需随施工进度向上移动,移动后立即固定,确保防护层始终在施工层下方1-2层位置。
3.井道内竖向防护:井道内侧壁与脚手架之间的间隙>150mm时,需采用密目安全网封闭,封闭高度与施工层平齐;若井道内有电梯导轨等设施,需在设施外侧设置防护栏杆(高度1.2m),防止人员接触。
(三)管井防护:
1.管井井口防护:宽度≤400mm的管井井口:采用Φ12mm钢筋制作盖板(网格间距≤200mm),盖板尺寸大于井口边缘100mm,采用螺栓固定在井口周边结构上;宽度>400mm的管井井口:设置1.2m高防护栏杆,满挂密目安全网,底部设置180mm高挡脚板。
2.管井内防护:管井内每隔两层(且≤10m)设置一道水平安全网,安全网需覆盖管井全截面,与井壁固定牢固;若管井内进行管道安装作业,需在作业层下方设置硬质隔断防护,作业人员需佩戴安全带,使用安全绳固定。
六、安全通道及防护棚:
(一)基本规定:
1.施工现场临街通道、场内主要通道、建筑物出入口、施工电梯及物料提升机地面进料口等区域,若处于坠落半径内(塔吊起重臂回转范围、脚手架坠落范围等),需设置安全通道或防护棚,符合《建筑施工高处作业安全技术规范》JGJ 80-2016要求。

2.安全通道及防护棚需采用Φ48.3×3.6mm钢管(符合GB/T 3091-2015标准)或型钢(如工字钢、槽钢)搭设,严禁使用竹木杆件;防护棚顶部需采用双层硬质防护(上层为脚手板,下层为安全网或脚手板),整体承载力需满足≥10kPa的均布静荷载。
3.重要区域(如临街通道、塔吊主要运行线路下方)的防护棚,需制定专项方案,经企业技术负责人审批后实施;防护棚外侧需悬挂“安全通道,禁止停留”警示标志,通道内设置引导标识。

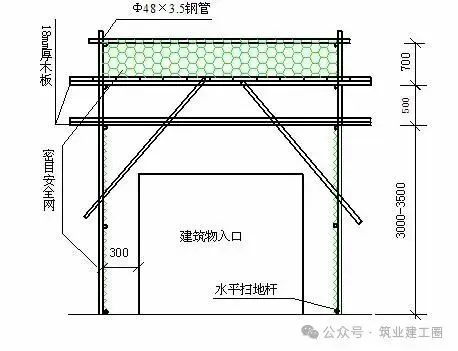

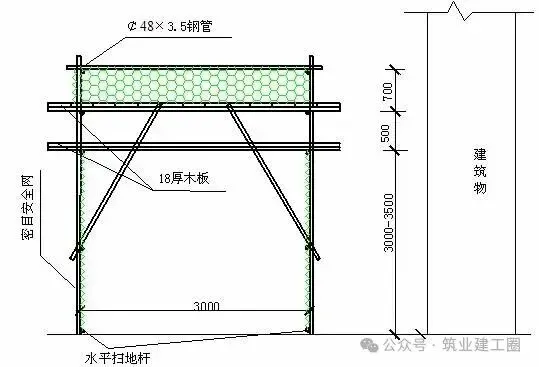

(二)安全通道搭设要求:
1.尺寸参数:
建筑物高度 | 通道净空高度 | 通道净空宽度 | 通道长度(自脚手架外排立杆起算) |
≤15m | ≥3.5m | ≥3m | ≥3m |
15-30m | ≥3.5m | ≥3m | ≥4m |
>30m | ≥4m | ≥3.5m | ≥5m |
2.基础与架体:
①通道立杆基础需硬化处理(采用C15混凝土,厚度≥100mm),基础表面设置排水坡度(≥3%),防止积水;立杆间距≤1.5m,沿通道长度方向设置扫地杆(距地面≤200mm)和剪刀撑(角度45°-60°,间距≤6m),确保架体稳定。
②通道顶部采用双层防护:上层铺设50mm厚脚手板(满铺,间距≤30mm),下层铺设密目安全网(距上层脚手板500-600mm),两层防护之间设置横杆固定;通道侧边设置1.2m高防护栏杆,满挂密目安全网,底部设置180mm高挡脚板。
3.特殊通道处理:
①宽度>3.5m或高度>4m的通道:立杆采用双立杆(间距500mm)或型钢立柱(如I14工字钢),纵向横杆采用型钢(如[10槽钢),确保架体承载力;通道内设置照明灯具(间距6m,亮度≥50lux),方便夜间通行。
②临街通道:防护棚临街一侧需采用钢板网(厚度≥1.5mm,孔径≤25mm)封闭,高度≥2.5m,防止外侧物体进入通道;通道入口处设置防撞设施(如橡胶垫),避免车辆撞击。
(三)防护棚搭设类型及要求:
1.场区内防护棚:
用于保护场内通道、材料堆放区等,搭设高度≥3.5m,宽度≥3m,顶部采用双层脚手板(层间距500mm),立杆间距≤1.5m,横杆步距≤1.8m;防护棚周边设置警示标志,禁止非施工人员进入。

2.施工电梯、物料提升机地面进料口防护棚:
防护棚搭设宽度≥进料口宽度2m(两侧各延伸1m),长度≥3m,高度≥3.5m;顶部采用双层防护(上层脚手板,下层安全网),进料口处设置常闭式防护门(高度≥1.8m,宽度与进料口匹配),防护门与提升机运行系统联动,防止门未关闭时提升机启动。

3.设备防护棚:
用于保护搅拌机、钢筋切断机等机械设备,防护棚尺寸需覆盖设备操作范围,高度≥3m,顶部采用双层脚手板,侧边设置1.2m高防护栏杆,满挂密目安全网;防护棚内设置操作平台(宽度≥1.5m),平台面满铺脚手板。

七、外脚手架:
(一)基本要求:
1.外脚手架搭设需符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-2011要求,根据工程高度、荷载情况选择脚手架类型(落地式、悬挑式、附着升降式等),搭设前需编制专项方案,经企业技术负责人审批、监理验收合格后实施。
2.脚手架所用材料需符合标准:钢管采用Φ48.3×3.6mm,壁厚偏差≤0.36mm,无锈蚀、弯曲、裂纹;扣件采用可锻铸铁扣件(符合GB 15831-2006),无裂纹、滑丝;脚手板采用50mm厚松木脚手板(无腐朽、虫蛀)或钢制脚手板(厚度≥2mm)。
3.脚手架搭设需与施工进度同步,搭设高度不得超过施工层以上两步;脚手架使用前需进行验收,验收合格后悬挂“验收合格,方可使用”标识,使用过程中每周至少检查1次,遇大风、大雨后需重新检查。
(二)悬挑式外脚手架:
1.方案与荷载:
①悬挑脚手架专项方案需包含:悬挑梁平面定位图、侧面示意图、受力验算(悬挑梁、锚固件、钢丝绳等)、搭设拆除流程;悬挑梁需根据荷载计算确定规格,优先采用I16工字钢(Q235钢),外挑段长度≤1.5m,锚固段长度≥外挑段1.25倍(即锚固段≥1.875m),严禁采用钢管作为悬挑梁。
②脚手架施工荷载≤2.0KN/m²,严禁超载;建筑垃圾、材料需及时清理,禁止在脚手架上堆放杂物。
2.悬挑梁与锚固:
①悬挑梁搁置在混凝土梁、板上,梁两端需与建筑结构锚固:采用预埋U型螺栓(直径≥16mm,埋深≥150mm)固定,螺栓间距≤500mm,每个悬挑梁至少设置2个锚固点;悬挑梁与建筑结构之间需垫50mm厚木板,防止滑动。

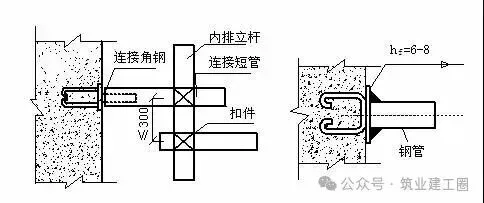

②悬挑梁外端设置斜拉钢丝绳(6×19+FC,直径≥15.5mm,符合GB/T 8918-2016),钢丝绳与悬挑梁夹角≥60°,另一端通过预埋吊环(Φ20mm圆钢,埋深≥300mm)锚固在建筑结构上;钢丝绳需张紧,采用花篮螺栓调节松紧度,每个悬挑梁对应1根钢丝绳,严禁共用。

3.架体搭设与防护:
①脚手架立杆间距≤1.5m,横杆步距≤1.8m,立杆与悬挑梁连接采用直角扣件,每个立杆底部设置底座(厚度≥5mm);脚手架外侧满挂密目安全网(网目密度≥2000目/100cm²),安全网固定在立杆内侧,上下网边需拼接严密,无漏洞。
②脚手架底部采用硬质封闭:底层满铺脚手板,脚手板下方设置水平安全网(距脚手板300mm),防止物体坠落;作业层脚手板满铺,脚手板之间间隙≤30mm,两端用铁丝固定在横杆上;作业层设置1.2m高防护栏杆和180mm高挡脚板,栏杆内侧满挂密目安全网。
4.分段与拆除:
悬挑脚手架分段搭设高度≤24m,分段处需设置连墙件,确保架体稳定;拆除时需遵循“自上而下、先搭后拆”原则,严禁上下同时拆除,拆除的杆件需及时吊运至地面,禁止抛掷。
(三)附着升降式脚手架:
1.防护设施要求:
①附着升降脚手架外立面需满挂密目安全网(GB 5725-2022),内侧加挂钢板网(厚度≥1.5mm,孔径≤25mm),防止物体穿透;单片架体及中间断开部位的端头,需采用同样方式封闭,无空隙。
②架体底部采用硬质封闭:铺设1.5mm厚钢板或50mm厚脚手板,钢板与架体焊接固定,脚手板用螺栓固定;底部与建筑结构之间的间隙≤150mm,采用活动翻板(宽度≥200mm)封闭,翻板随架体升降同步调整。
③架体中部每隔两层设置一道水平安全网,作业层设置1.2m高防护栏杆和180mm高挡脚板,栏杆内侧满挂密目安全网;作业层脚手板满铺,表面设置防滑条(间距300mm)。
2.附着与升降:
①附着支座需与建筑结构可靠连接,采用预埋螺栓(直径≥16mm)固定,每个支座至少设置2个螺栓,螺栓埋深≥150mm;支座间距≤6m,且需与架体立杆对应。
②架体升降前需检查:附着支座、升降机构、钢丝绳等是否完好,安全装置(如防坠落、防倾覆装置)是否有效;升降过程中需设置警戒区,安排专人值守,严禁人员在架体下方停留;升降到位后,需及时固定架体,验收合格后方可使用。
(四)连墙件设置:
1.功能与类型:连墙件需约束脚手架立杆在垂直墙面方向的位移,承受水平风荷载,防止脚手架倾覆;连墙件分为刚性连墙件(如钢管焊接、扣件连接)和柔性连墙件(如钢丝绳拉接),24m以上双排脚手架必须采用刚性连墙件。
2.设置参数(符合JGJ 130-2011):
脚手架类型 | 高度 | 竖向间距 | 水平间距 | 每根连墙件覆盖面积(m²) |
单排脚手架 | ≤24m | 3h | 3la | ≤40 |
双排脚手架 | ≤50m | 3h | 3la | ≤40 |
双排脚手架 | >50m | 2h | 3la | ≤27 |
悬挑式脚手架 | - | 3-4m | ≤6m | - |
注:h为脚手架步距(≤1.8m),la为立杆纵距(≤1.5m) |
3.连接方式:
1)刚性连墙件:
①钢管焊接式:采用Φ48.3×3.5mm钢管与建筑结构预埋件焊接,焊接长度≥100mm;

②扣件夹持式:用扣件将钢管固定在建筑柱、梁上,钢管与结构间隙≤50mm;

③预埋短钢管式:预埋Φ48.3×3.6mm钢管(露出结构≥100mm),与脚手架立杆用扣件连接。
2)柔性连墙件(仅用于24m以下脚手架):采用钢丝绳(直径≥12mm)拉接,同时设置水平杆顶撑,形成“拉顶结合”;钢丝绳一端固定在预埋吊环上,另一端与脚手架立杆连接,每个连墙件对应1根钢丝绳,严禁共用。

3)特殊要求:
①连墙件需靠近立杆主节点设置,偏离主节点距离≤300mm;一字型、开口型脚手架两端必须设置连墙件,且垂直间距≤建筑物层高(≤4m)。
②连墙件不得设置在门窗洞口、阳台栏杆等薄弱部位;若需在剪力墙、梁上开孔,需经设计单位同意,孔径≤50mm,开孔后需进行补强。
八、避雷和外电防护:
(一)避雷防护:
1.适用范围:施工现场塔吊、施工电梯、物料提升机、脚手架等机械设备及设施,若在相邻建筑物防雷装置保护范围外(保护范围按滚球法计算,滚球半径30m),需按《施工现场临时用电安全技术规范》JGJ 46-2022设置防雷装置。
2.不同雷暴日地区机械设备防雷高度要求:
年平均雷暴日数(d) | 机械设备高度要求 |
≤15 | ≥50m |
15-40 | ≥32m |
40-90 | ≥20m |
≥90或雷害严重地区 | ≥12m |
3.防雷装置组成与要求:
1)接闪器:
①塔吊、施工电梯等设备:采用直径25-32mm、壁厚≥3mm的钢管,设置在设备顶端,高度≥1m;
②脚手架:在房屋四角立杆上设置接闪器(直径≥12mm钢筋,高度≥1m),并将最上层横杆连通,形成避雷网络。
2)引下线:采用直径≥8mm的圆钢或24×4mm的扁钢,一端与接闪器焊接,另一端与接地装置连接;引下线需沿设备或脚手架外侧敷设,固定牢固,无弯曲、断裂。
3)接地装置:
①垂直接地体:采用长2.5m、直径12mm的圆钢或50×50×4mm的角钢,间距5m设置,埋深≥0.6m;
②水平接地体:采用直径12mm的圆钢或40×4mm的扁钢,与垂直接地体焊接连接;接地电阻≤10Ω,雨季需每月检测1次。
4)连接要求:接闪器、引下线、接地装置之间的连接必须采用焊接,焊缝长度:扁钢为宽度的6倍,圆钢为直径的6倍,焊缝需饱满,无夹渣、虚焊;焊接后需涂刷防锈漆,防止腐蚀。
(二)外电防护:
1.基本规定:
①在建工程(含脚手架)外侧边缘与外电架空线路边线的最小安全操作距离,需符合JGJ 46-2022要求:
外电线路电压等级 | 1kV以下 | 1-10kV | 35-110kV | 154-220kV | 330-550kV |
最小安全距离(m) | 4 | 6 | 8 | 10 | 15 |
②施工现场机动车道与外电架空线路交叉时,最小垂直距离:1kV以下≥6m,1-10kV≥7m,35kV以上≥7m;若无法满足安全距离,需搭设防护棚。
2.防护措施:
①当在建工程与外电线路安全距离不足时,需采用绝缘材料(如绝缘隔板、绝缘网)搭设防护设施,防护设施需封闭严密,高度≥外电线路高度2.5m,宽度超出在建工程外侧边缘1-2m;防护方案需由企业技术部门制定,经监理审批后实施。
②外电线路与防护设施的安全距离(符合JGJ 46-2022):
外电线路电压等级(kV) | 1-3 | 6 | 10 | 35 | 60 | 110 | 220 | 330 | 550 |
线路边线至栅栏安全距离(cm)-室内 | 82.5 | 85 | 87.5 | 105 | 130 | 170 | - | - | - |
线路边线至栅栏安全距离(cm)-室外 | 95 | 95 | 95 | 115 | 135 | 175 | 265 | 450 | - |
线路边线至网状遮栏安全距离(cm)-室内 | 17.5 | 20 | 22.5 | 40 | 65 | 105 | - | - | - |
线路边线至网状遮栏安全距离(cm)-室外 | 30 | 30 | 30 | 50 | 70 | 110 | 190 | 270 | 500 |
3.作业要求:
①在外电防护设施附近作业时,严禁拆除、碰撞防护设施;需在防护设施外侧悬挂“高压危险,禁止靠近”警示标志,夜间设置红色警示灯。
②外电线路下方严禁搭设作业棚、堆放材料;若需在外电线路附近进行吊装作业,吊装机械与外电线路的安全距离需符合要求,且需安排专人监护。
九、悬挑式钢平台:
(一)基本规定:
1.悬挑式钢平台用于塔吊转运材料至建筑楼层,需采用定型化设计,符合《建筑施工高处作业安全技术规范》JGJ 80-2016要求;平台额定载重量≤1.0t,有效载料面积3×3m²(≤9m²),超过此规格需编制专项方案,经企业技术负责人审批,荷载超过1.5t需组织专家论证。

2.钢平台使用前需验收,验收合格后悬挂“额定载重量1.0t,禁止超载”标识;使用过程中每日检查1次,重点检查钢丝绳、焊缝、吊环等部位,发现问题立即停用。
(二)制作与安装要求:
1.用材标准(符合Q235钢要求):
构件名称 | 规格要求 | 备注 |
悬挑主梁 | I16工字钢或[16a槽钢 | 主受力构件,严禁使用非标钢材 |
分布次梁 | I10工字钢或[10槽钢,间距≤1000mm | 与主梁焊接固定,焊缝长度≥100mm |
斜拉钢丝绳 | 6×19+FC,直径≥15.5mm | 每侧设置2道,靠内1道为保护绳 |
平台面板 | 4mm厚钢板或50mm厚脚手板 | 钢板与次梁焊接,脚手板用螺栓固定 |
防护栏杆 | Φ48.3×3.6mm钢管,高度≥1.2m | 与主梁焊接,间距≤1.5m |
挡脚板 | [10槽钢,高度200mm | 与栏杆焊接,封闭严密 |
吊环 | Φ20mm圆钢(R235钢) | 平台四角各1个,与主梁焊接固定 |

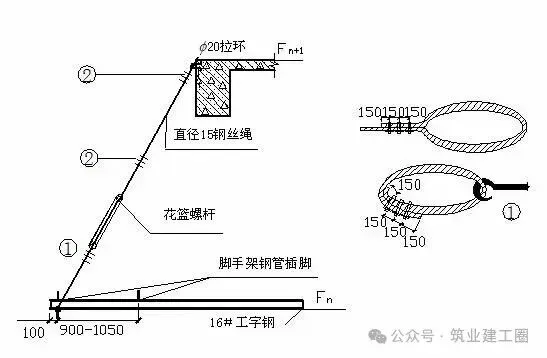

2.结构构造:
①主梁外挑段长度≤1.5m,锚固段长度≥外挑段1.25倍(≥1.875m),锚固端与建筑结构采用预埋U型螺栓(直径≥16mm,埋深≥150mm)固定,每个主梁至少2个锚固点。
②平台两侧设置1.2m高防护栏杆,满挂钢板网(厚度≥1.5mm,孔径≤25mm),底部设置200mm高挡脚板;平台端部设置内开式活动格栅门(宽度与平台匹配),吊运长料时开启,使用后关闭锁闭。
3.安装流程:
①第一步:固定主梁锚固端,安装预埋螺栓,确保螺栓紧固;
②第二步:安装次梁,与主梁焊接固定,焊缝需探伤检测(二级焊缝标准);
③第三步:铺设平台面板,固定防护栏杆、挡脚板;
④第四步:安装斜拉钢丝绳,调节花篮螺栓使钢丝绳张紧,确保平台水平;
⑤第五步:检查验收,合格后悬挂标识,方可使用。
(三)使用与维护:
1.使用要求:
①平台荷载需均匀分布,严禁集中堆载;吊运材料时需缓慢起钩、落钩,速度≤0.5m/s,防止平台晃动;作业人员在平台上作业时必须佩戴安全带,安全带固定在建筑结构上(禁止固定在平台栏杆上)。
②禁止在平台上进行切割、焊接等明火作业,若需作业需配备灭火器;平台上严禁站人,材料吊运完毕后立即撤离。
2.维护检查:
①每日检查:钢丝绳是否有断丝、锈蚀(断丝数>6根需更换),焊缝是否脱焊,吊环是否变形;每周检查:锚固螺栓是否松动,防护设施是否完好;每月检查:接地电阻(≤10Ω),钢丝绳张紧度。
②平台使用完毕后,需拆除斜拉钢丝绳,将平台吊运至地面存放,避免长期悬挂;重新安装时需再次验收,合格后方可使用。
一、基础核心参数:
(一)材料密度:
材料名称 | 单位重量 | 补充说明 |
干砂 | 1.5吨/m³ | 湿砂密度为1.7吨/m³,抹灰用需注意 |
碎石 | 1.4吨/m³ | 常规粒径20-40mm,级配不同略波动 |
水泥 | 1.45吨/m³ | 袋装水泥堆积密度,散装略高 |
混凝土 | 2.4吨/m³ | 普通C30砼参考值,高强砼取2.45吨/m³ |
柴油 | 0.84吨/m³ | 常温环境下密度,低温会小幅上升 |
红砖(标准) | 512块/m³或1.7吨/m³ | 标准砖尺寸240×115×53mm,含灰缝 |
钢筋(钢材) | 7.85吨/m³ | 通用钢材密度,适用于各类型钢 |
岩石 | 2.3-2.6吨/m³ | 花岗岩取上限,石灰岩、砂岩取下限 |
木材 | 0.4-0.6吨/m³ | 松木0.5吨/m³,硬木(如oak)0.6吨/m³ |
素土(夯实) | 1.8-2吨/m³ | 松散土1.6吨/m³,夯实后密度提升 |
(二)钢材重量数据:
1.常用钢筋每米重量(kg/m):
直径(mm) | Φ6 | Φ6.5 | Φ8 | Φ10 | Φ12 | Φ14 | Φ16 | Φ18 | Φ22 | Φ25 | Φ28 |
重量 | 0.222 | 0.260 | 0.395 | 0.617 | 0.888 | 1.210 | 1.580 | 2.000 | 2.980 | 3.850 | 4.837 |
2.钢材理论重量公式:
材料类型 | 计算公式(W:kg/m,单位:mm) | 精度说明 |
圆钢/线材 | W=0.00617×直径² | 误差≤1% |
扁钢/钢板 | W=0.00785×宽×厚 | 适用于碳素钢 |
钢管 | W=0.02466×壁厚×(外径-壁厚) | 无缝管参考 |
等边角钢 | W=0.00785×边厚×(2边宽-边厚) | 近似值公式 |
工字钢 | W=0.00785×腰厚×[高+3.34×(腿宽-腰厚)] | 普通型号 |
二、材料用量计算:
1.墙体砌筑用量(按墙型/体积):
墙体类型 | 1㎡砖用量(块) | 1m³砖用量(块) | 损耗率 | 配套砂浆用量 |
12墙(半砖墙) | 64 | - | +3%~5% | 1m³墙用0.23m³砂浆 |
18墙(一砖半) | 96 | - | +3%~5% | 1m³墙用0.25m³砂浆 |
24墙(一砖墙) | 128 | 525 | +3%~5% | 1m³墙用0.26m³砂浆 |
37墙(一砖半) | 192 | 525 | +3%~5% | 1m³墙用0.28m³砂浆 |
空心24墙 | 80-90 | 175 | +5%~8% | 1m³墙用0.18m³砂浆 |
2.结构主材用量(按建筑类型/抗震7度区):
建筑类型 | 钢筋用量 (kg/m²) | 混凝土用量 (m³/m²) | 模板用量 (㎡/m²) |
多层砌体住宅 | 25-30(经济房16-18) | 0.30-0.33 | 1.3-1.5 |
多层框架住宅 | 38-42 | 0.33-0.35 | 1.8-2.0 |
小高层(11-12层) | 50-52 | 0.35 | 2.0-2.2 |
高层(17-18层,核心筒) | 54-60 | 0.36 | 2.2-2.4 |
高层(30层,剪力墙) | 65-75 | 0.42-0.47 | 2.4-2.6 |
别墅(框架/砌体) | 35-50 | 0.33-0.35 | 1.5-2.0 |
3.装修/水电材料用量(按面积):
材料类型 | 用量标准(按建筑面积) | 补充说明 |
室内抹灰面积 | 3.8-4.2倍建筑面积 | 户型分隔多取上限,大空间取下限 |
室外抹灰面积 | 0.4-0.7倍建筑面积 | 外立面复杂(飘窗/线条)取0.7,简约取0.4 |
防水工程 | 厨卫占8%-12%建筑面积 | 淋浴区高度≥1.8m,需额外增加用量 |
门窗面积 | 0.20-0.24倍建筑面积 | 窗墙比规范上限,节能建筑取0.20 |
保温材料面积 | 0.12倍建筑面积 | 指外墙外保温,含屋面保温取0.15 |
吊顶材料面积 | 0.04倍建筑面积 | 仅含厨卫/客厅局部吊顶,全屋吊顶取0.3 |
4.快速估算(适用于现场/初步测算):
材料类型 | 估算公式 (按建筑面积) | 单位 | 适用场景 |
钢筋用量 | 建筑面积×25 | kg | 多层住宅快速估算,高层×28 |
混凝土用量 | 建筑面积×0.23 | m³ | 不含地下室,带地下室×0.3 |
标准砖用量 | 建筑面积×2.8 | 块 | 砌体结构为主,框架×2.0 |
模板用量 | 建筑面积×2.3 | ㎡ | 框架结构,纯砌体×1.5 |
砌墙砂浆用量 | 标准砖用量×0.15 | m³ | 含灰缝+损耗,直接关联砖量 |
墙面砂浆用量 | 抹灰面积×0.025 | m³ | 普通抹灰厚度20mm参考值 |
砂子用量 | 建筑面积×0.05 | m³ | 含砌筑+抹灰用砂,可×1.03补损耗 |
水泥用量 | 建筑面积×0.45 | kg | 含砌筑+抹灰+找平,高强度取×0.5 |
地砖用量 | 建筑面积×0.7 | ㎡ | 含3%-5%裁切损耗,厨卫满铺×0.8 |
防水卷材用量 | 建筑面积×0.15 | ㎡ | 含厨卫+阳台,搭接损耗已计入 |
电线用量 | 建筑面积×0.1 | m | 含强电,弱电(网线)×0.05 |
给排水管用量 | 建筑面积×0.06 | m | 不含地暖管,地暖×0.12 |
开关插座用量 | 建筑面积×0.03 | 个 | 简装×0.02,精装×0.04 |
美缝剂用量 | 建筑面积×0.2 | 组(常规) | 地砖600×600mm,小砖×0.3 |
乳胶漆用量 | 腻子面积÷100 | 桶(18L) | 指两遍面漆,底漆需额外÷150 |
墙面面积(套内) | 套内面积×2.8 | ㎡ | 不含地面,含墙面+顶棚 |
三、施工功效标准:
工种名称 | 日工作量 | 影响因素/补充说明 |
木工 | 安装/拆除模板15㎡ | 复杂节点(梁柱)取12㎡,平板取18㎡ |
钢筋工 | 绑扎钢筋400kg(或15㎡) | 梁板筋取15㎡/天,柱筋取300kg/天 |
砖工(红砖) | 砌筑1000-1800块(24墙) | 一顺一丁法取1200块,平铺取1800块 |
砖工(加气块) | 砌筑1.5m³ | 240mm厚墙,粘结剂砌筑取1.2m³/天 |
抹灰工 | 抹灰30-35㎡ | 内墙取35㎡,外墙(含挂网)取25㎡ |
砼工 | 浇筑混凝土25㎡(或15m³) | 按板面积算25㎡,按体积算15m³/天 |
防水工 | 施工防水15-20㎡ | 卷材防水取15㎡,涂料防水取20㎡ |
铺贴工 | 铺瓷砖15㎡/铺木地板10㎡ | 瓷砖斜铺取10㎡,木地板锁扣取12㎡ |
刮大白工 | 第一遍300㎡/第二遍180㎡/第三遍90㎡ | 按墙面+顶棚面积,遍数越多效率越低 |
油漆工 | 刷油漆100㎡ | 一遍底漆取120㎡,一遍面漆取100㎡ |
电工 | 布线20㎡ | 含穿管+接线,不含调试(调试+50%工时) |
水暖工 | 安装管道15m | 含管件连接,地暖铺设取10㎡/天 |
架子工 | 搭建脚手架25㎡ | 外墙脚手架取25㎡,满堂架取15㎡ |
幕墙工 | 安装幕墙10㎡ | 玻璃幕墙取10㎡,石材幕墙取8㎡ |
勾缝工 | 勾缝40㎡ | 瓷砖勾缝取40㎡,石材勾缝取30㎡ |
美缝工 | 美缝12㎡ | 地砖600×600mm取12㎡,小砖(300×300mm)取8㎡ |
绿化工 | 修地形20㎡/种小苗5㎡/铺草皮40㎡ | 小苗指高度≤30cm灌木,大苗(胸径5cm)取2棵/天 |

《住建厅安全员C证》考试重点学习内容因证书类型(C1、C2、C3)略有差异,但总体涵盖以下核心领域:
1.安全生产法律法规
- 国家层面:《中华人民共和国安全生产法》《建设工程安全生产管理条例》等法律法规的核心条款,包括安全生产责任、生产经营单位义务、从业人员权利与义务等。
- 地方性法规和标准,如各地建筑施工安全专项规定。
2.安全生产管理知识
- 安全生产管理基本原理、原则和方法(如系统原理、人本原理、预防原理)。
- 安全生产责任制建立与落实,企业各级人员安全职责。
- 安全生产管理制度,包括安全检查、隐患排查治理、安全教育培训等。
- 安全生产目标管理与考核。
3.施工安全技术
- C1(机械类):起重机械、土石方机械、桩工机械等设备的安全操作、维护与管理。
- C2(土建类):模板工程、脚手架工程、基坑工程等土建施工安全技术。
- C3(综合类):涵盖机械类和土建类安全技术,包括高处作业、施工用电、起重吊装、脚手架、模板工程等安全要求。
4.事故应急救援与处理
- 生产安全事故应急救援预案编制与实施,应急组织机构、响应程序、救援措施。
- 事故报告与调查处理程序,事故原因分析、责任认定。
- 事故案例分析,总结预防措施和处理方法。
5.劳动保护与职业健康
- 劳动保护用品正确使用(如安全帽、安全带、安全网等)。
- 职业健康危害因素识别与防控(如粉尘、噪声、振动等)。
- 职业病防治基本知识。
6.绿色施工与环境保护
- 绿色施工理念、目标与措施(节能、节材、节水、节地)。
- 施工现场环境保护要求,如扬尘控制、噪声控制、污水排放等。
注:C1侧重机械设备安全,C2侧重土建工程安全,C3综合覆盖机械类和土建类内容。建议根据报考类型,结合当地考试大纲和培训教材进行针对性复习。
